エコトピア山田再整備事業の進捗状況
更新日:2026年7月1日更新
印刷ページ表示
エコトピア山田再整備事業の概要
エコトピア山田に今まで埋め立ててきた廃棄物を埋立地の中で片側に寄せて、空いたスペースに新しい埋立地を建設しています。
令和7年7月に新処分場建設工事に着工しており、令和10年4月の供用開始を予定しています。
新処分場建設工事の進捗状況
エコトピア山田の北側定点から撮影

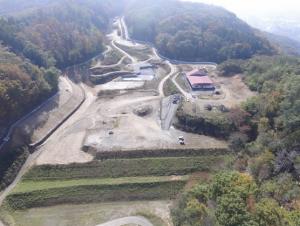

令和4年4月 撮影

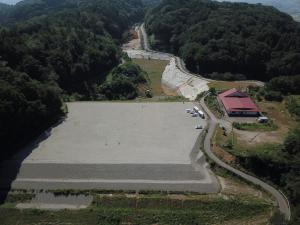

令和7年9月撮影

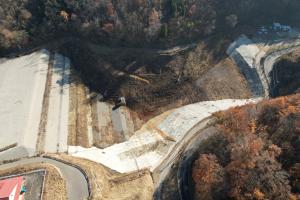

令和7年11月撮影

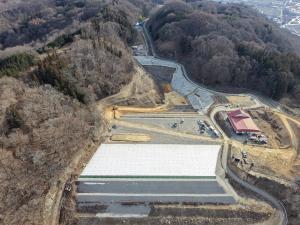

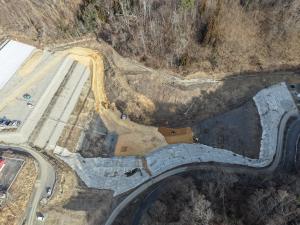

令和8年1月撮影

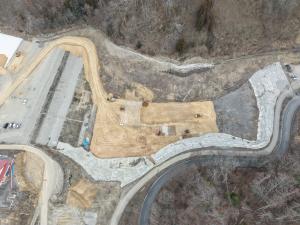

令和8年3月撮影

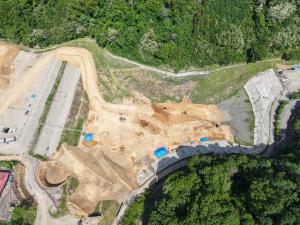

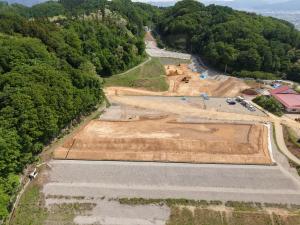

令和8年5月撮影
エコトピア山田の西側定点から撮影

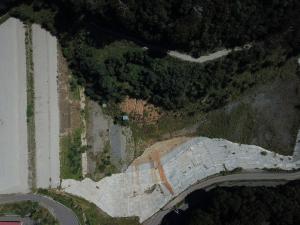

令和7年9月撮影

令和7年11月撮影
令和8年1月撮影

令和8年3月撮影

令和8年5月撮影

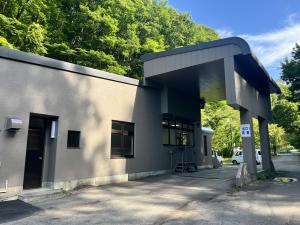

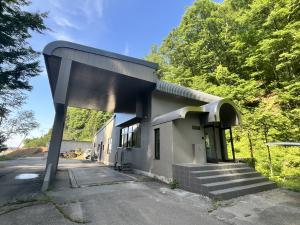

管理棟
令和8年5月に、改修工事が完了しました。
令和8年6月 撮影

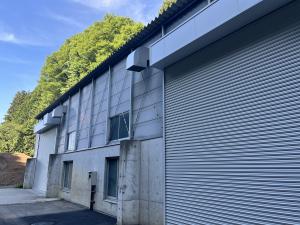

ストックヤード(ごみや灰の一時保管所)
管理棟とともに改修工事が完了しました。
運び込まれたごみの一時保管場所として使用します。
令和8年6月 撮影

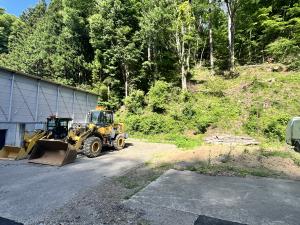

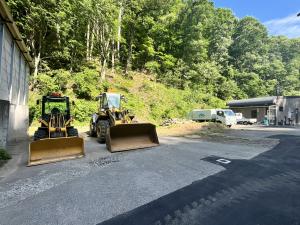

車庫棟
管理棟とストックヤードの間のエリアには車庫棟が建設される予定です。供用開始後は、埋立作業等に使用する重機の格納庫として使用されます。
令和8年6月 撮影
